在基坑支護工程中,土釘墻支護技術以其經濟高效、施工便捷的優勢被廣泛應用。作為深基坑支護體系的重要組成部分,土釘墻基坑支護施工工藝流程包含了多個關鍵環節,今天就讓小諾帶領大家一起詳細了解一下土釘墻基坑支護施工工藝流程吧。
通過現場地質勘探明確土層分布、地下水位及周邊環境條件,結合基坑深度、荷載要求設計土釘長度、間距及傾角。編制專項施工方案,包含應急預案、監測方案及環保措施。
需要準備自鉆式錨桿施工前的主要設備,包括鉆機,注漿設備,混凝土噴射機以及監測設備等,確保自鉆式錨桿的施工能夠有效進行。

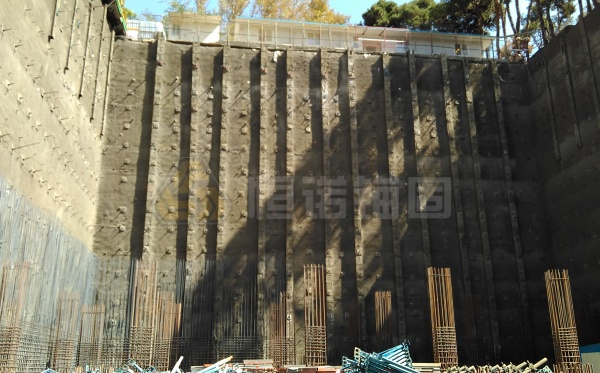

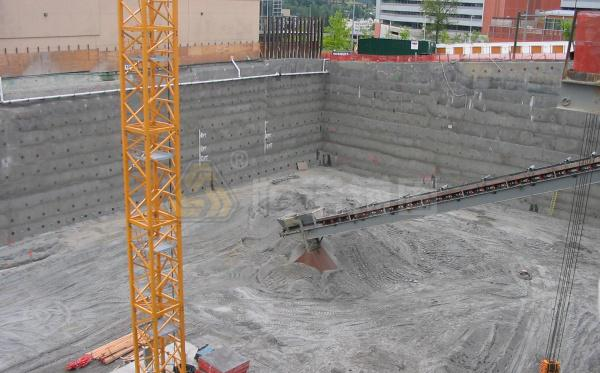

按照設計要求分層分段開挖,每層深度與土釘豎向間距一致,嚴禁超挖。開挖后修整坡面,去除突出土體,壓實表面,確保噴射混凝土面層的平整度。
按照設計要求,采用自鉆式錨桿鉆機成孔,采用邊鉆進邊注漿的施工工藝,孔徑較土釘直徑大10-20mm,孔深誤差≤50mm。注漿過程中水泥漿水灰比0.45-0.55,注漿壓力≥0.6MPa,二次注漿可提升錨固力30%以上。
鋼筋網隨土釘分層設置,搭接長度≥300mm,單面焊長度≥10d。土釘與鋼筋網通過加強筋焊接或螺帽固定,確保整體受力。
配合比設計:粗骨料粒徑≤12mm,加入速凝劑(摻量3-5%)控制初凝時間≤5min。
噴射工藝:分層噴射,首層厚度≥40mm,總厚度80-150mm,噴頭距坡面0.8-1.2m,噴射順序自下而上。
坡面設置泄水孔(間距2-3m),孔內預埋PVC管并外包反濾層。
混凝土終凝2h后噴霧養護,持續7d以上,冬季需覆蓋保溫。
土釘墻支護是一種廣泛應用于基坑、邊坡等工程中的支護技術,通過在土體中設置土釘并噴射混凝土面層,形成復合土體結構,以提高土體的穩定性,防止邊坡發生坍塌和滑坡。
在土釘墻基坑支護施工工藝中,自鉆式錨桿的應用優化了整個施工流程,它不僅提升了施工效率,更提升了安全性和穩定性。該工藝的核心優勢體現在高效成孔技術上,有效攻克了特殊地層易塌孔的難題;如果您在土釘墻基坑支護過程中遇到任何問題,歡迎您隨時電話咨詢我們,我們將為您提供有效的解決方案。
中空錨桿注漿不飽滿的原因涉及到材料質量,施工工藝,設備選擇以及地質條件等不同方面,要解決這一問題,需要結合工...
肋柱式錨桿擋土墻施工工藝分為施工準備,基礎施工,肋柱施工,錨桿施工以及檢測與驗收等5個方面,施工中采用自鉆式中...
煤礦錨桿長度一般多少米需要通過影響錨桿長度的因素以及常見的煤礦錨桿長度范圍來綜合確定,并沒有一個固定的數...
跟管鉆進施工方法是通過離心力驅動偏心輪外擴形成擴孔效應的原理和施工前期準備工作,跟管鉆進,鉆具回收等步驟共...
錨桿支護的原理主要分為懸吊作用,組合梁作用,擠壓加固作用,減跨作用以及三向受力作用.錨桿作為目前巖土工程中重...
護坡錨桿施工工藝流程包括前期準備,鉆孔定位,鉆孔施工,錨桿安裝,注漿施工,張拉鎖緊以及驗收養護等.每一個步驟都...
藥卷錨桿和砂漿錨桿的區別包括錨固劑不同,施工工藝不同,適用場景不同以及力學特性區別等.兩者都是地下支護工程...
土釘支護和錨桿支護的區別主要體現在工作機理、施工方法、受力機制及應用場景上.土釘支護成本低、施工快,適用于...
懸臂式擋土墻和重力式擋土墻的區別主要分為受力特點,地質條件,施工方法和耐久性四個方面.懸臂式擋土墻通過結構...
自鉆式中空錨桿一般用什么鋼材主要分為碳素鋼,合金鋼和不銹鋼等.同時不同的地質條件,設計要求,環境因素和成本控...
